Close Menu
    Lo nuevo

    Piura: OSIPTEL realizó más de 190 atenciones a usuarios, a través de monitores presenciales a empresas operadoras

    29 agosto, 2026

    Capacitan a escolares de Veintiséis de Octubre a través de Aprendiendo con Energía y Mujeres Electricistas

    29 agosto, 2026

    ENOSA inspecciona grupos electrógenos en Hospital Santa Rosa y diez centros de salud

    29 agosto, 2026

    Kelly Acuña gana los Women in Tech LATAM Awards 2026 por impulsar oportunidades para mujeres

    28 agosto, 2026
    Facebook X (Twitter) Instagram
    Trending
    • Piura: OSIPTEL realizó más de 190 atenciones a usuarios, a través de monitores presenciales a empresas operadoras
    • Capacitan a escolares de Veintiséis de Octubre a través de Aprendiendo con Energía y Mujeres Electricistas
    • ENOSA inspecciona grupos electrógenos en Hospital Santa Rosa y diez centros de salud
    • Kelly Acuña gana los Women in Tech LATAM Awards 2026 por impulsar oportunidades para mujeres
    • Hospital San Juan de Dios implementa centro de día para adultos mayores en Piura
    • Piura: más de 5700 casos de líneas móviles no reconocidas fueron reportados en Checa tus líneas
    • ¿Amante de la fresa?, sigue estas 5 recetas para endulzar tus tardes
    • Prepara este pastel frío de puré de papas y verduras
    Facebook X (Twitter) Instagram
    Walac NoticiasWalac Noticias
    sábado, agosto 29
    • Portada
    • Actualidad
    • Perú
    • Economía
    • Política
    • Tendencias
    • Deportes
    Walac NoticiasWalac Noticias
    Home»Piura
    Piura

    Contraloría detecta irregularidades en obra vial de S/ 12 millones en Veintiséis de Octubre

    Estuardo Cáceres24 diciembre, 2025
    Facebook Twitter WhatsApp LinkedIn
    Síguenos
    X (Twitter) TikTok

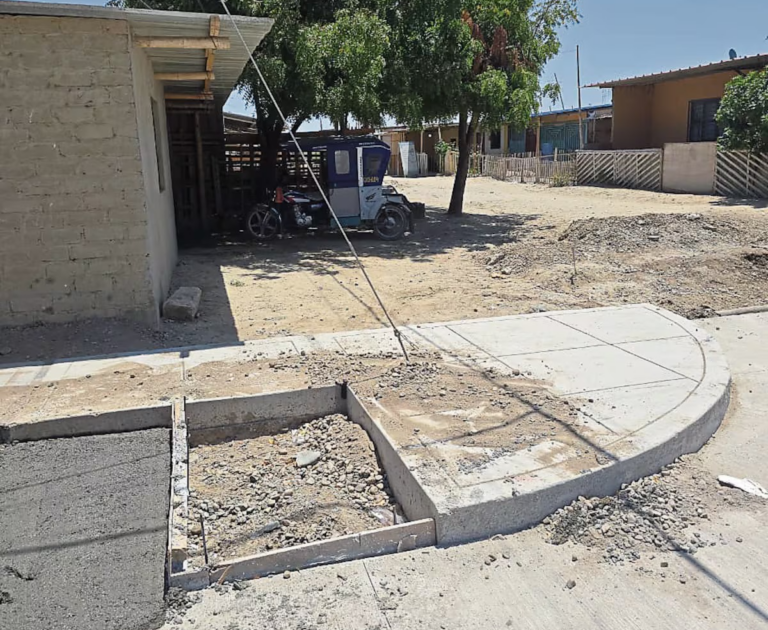

    Contraloría detecta irregularidades en obra vial de S/ 12 millones en Veintiséis de Octubre
    Contraloría detecta irregularidades en obra vial de S/ 12 millones en Veintiséis de Octubre
    Comparte
    Facebook Twitter WhatsApp LinkedIn

    La Contraloría General de la República alertó sobre presuntas irregularidades en la ejecución de la obra de mejoramiento de la transitabilidad en el A.H. Aledaños Kurt Beer, ubicado en el distrito Veintiséis de Octubre, situación que comprometería una inversión pública superior a los 12 millones de soles.

    De acuerdo con el Informe de Hito de Control N.° 050-2025-OCI, emitido por el Órgano de Control Institucional (OCI) de la municipalidad distrital, el proyecto continúa en ejecución. Esto, pese a que el plazo contractual culminó oficialmente el 13 de noviembre de 2025, lo que podría impedir la aplicación de penalidades y afectar la finalidad de la obra, informó Diario Correo.

    Obra con múltiples modificaciones y retrasos

    El proyecto, cuyo presupuesto asciende a S/ 12 260 714.87, está a cargo del consorcio ejecutor Kurt Beer y ha sufrido diversas modificaciones desde su inicio en 2018. El expediente técnico se reformuló el 13 de noviembre de 2023, lo que generó ajustes que aún no se regularizan.

    Únete al canal de WhatsApp

    Según el informe, la municipalidad aprobó once valorizaciones de obra únicamente en octubre de 2025, las cuales se encuentran pendientes de pago, pese a que el avance físico presenta un retraso del 2.40%. Además, se otorgaron cinco ampliaciones de plazo que suman 130 días calendario, así como 35 días adicionales por colapsos del sistema de desagüe y mayores metrados. Aun así, la obra no se ha concluido dentro del tiempo establecido.

    Deficiencias detectadas durante inspecciones

    Durante las visitas técnicas realizadas los días 13 y 14 de noviembre, el equipo de control verificó que los trabajos continuaban con excavaciones, vaciado de concreto en veredas y labores de pintura en sardineles, pese al vencimiento del plazo contractual.

    La Contraloría señaló que la obra principal registra un atraso del 2.40%. Mientras que la prestación adicional N.° 3 solo alcanza un avance del 71.87%, evidenciando un incumplimiento significativo del cronograma.

    Observan fallas constructivas y pagos cuestionados

    El informe también detalla deficiencias constructivas como cortes irregulares del pavimento, rampas con pendientes excesivas, desgaste prematuro del asfalto, fisuras, segregación en veredas y sardineles. Así como problemas en la nivelación y limpieza de las cajas de agua y desagüe.

    A ello se suman acabados deficientes que, pese a ser visibles durante la inspección, se consideraron como partidas concluidas al 100% para su pago en la valorización N.° 11 correspondiente a octubre de 2025, lo que genera serios cuestionamientos sobre el control de calidad de la obra.

    Alto avance financiero pese a observaciones

    El avance financiero del proyecto alcanza el 98.2%, con un devengado acumulado superior a los S/ 11.5 millones. No obstante, el órgano de control advirtió que la entidad ejecutora no estaría garantizando el cumplimiento de las obligaciones contractuales, lo que podría derivar en pagos por trabajos deficientes y un perjuicio económico al Estado.

    La Contraloría exhortó a la municipalidad a adoptar medidas correctivas inmediatas para salvaguardar los recursos públicos y asegurar que la obra cumpla con los estándares técnicos y contractuales establecidos.

    Piura Portada
    Estuardo C.
    Estuardo Cáceres
    • Website

    Periodista de la Universidad de Piura. Apasionado por la música, el cine y la literatura. Con vocación por servir a la sociedad e incentivar la igualdad de derechos y el cuidado del medio ambiente y los animales.

    Seguir leyendo

    Piura: OSIPTEL realizó más de 190 atenciones a usuarios, a través de monitores presenciales a empresas operadoras

    29 agosto, 2026

    Capacitan a escolares de Veintiséis de Octubre a través de Aprendiendo con Energía y Mujeres Electricistas

    29 agosto, 2026

    ENOSA inspecciona grupos electrógenos en Hospital Santa Rosa y diez centros de salud

    29 agosto, 2026

    Kelly Acuña gana los Women in Tech LATAM Awards 2026 por impulsar oportunidades para mujeres

    28 agosto, 2026

    Hospital San Juan de Dios implementa centro de día para adultos mayores en Piura

    28 agosto, 2026

    Piura: más de 5700 casos de líneas móviles no reconocidas fueron reportados en Checa tus líneas

    28 agosto, 2026
    Lás últimas

    Piura celebra el Día del Árbol con jornadas de siembra y actividades ambientales

    28 agosto, 2026

    Entregarán reliquia ósea de Santa Rosa de Lima a parroquia de Veintiséis de Octubre

    28 agosto, 2026

    SAT Piura aplica hasta 90 % de descuento en multas de tránsito y transporte

    27 agosto, 2026

    La infraestructura urbana de 57 distritos de Piura está en riesgo ante sismos

    27 agosto, 2026

    Familia pide intensificar búsqueda de adolescente desaparecido en playa de Vice

    25 agosto, 2026

    Piura dispone de S/ 4 352 millones para impulsar obras frente al fenómeno El Niño

    25 agosto, 2026
    Facebook X (Twitter) Pinterest Vimeo WhatsApp TikTok Instagram

    Noticias

    • Portada
    • Actualidad
    • Perú
    • Economía
    • Política
    • Tendencias
    • Deportes

    Contacto

    Escríbenos: [email protected] / [email protected]

    Teléfono: (+51) 982160600

    Únete al canal de WhatsApp
    © 2026 Walac Noticias. Potenciado por Távara Digital.

    Type above and press Enter to search. Press Esc to cancel.
