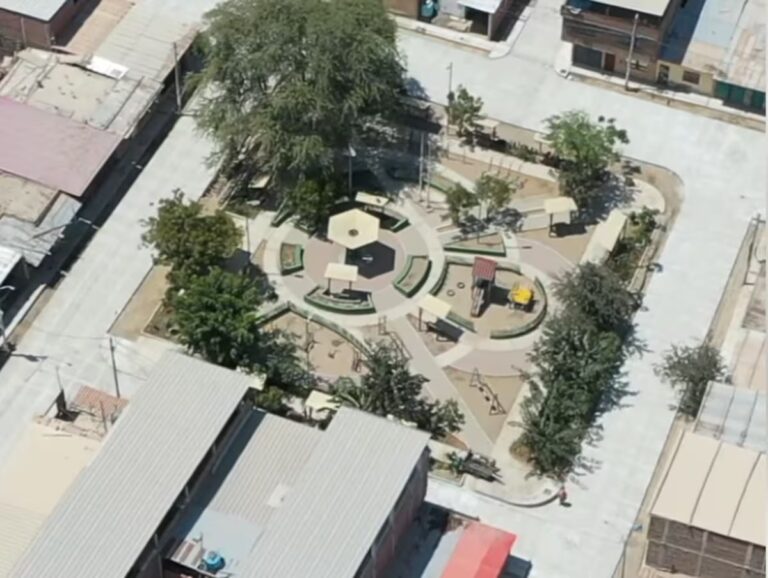

La Contraloría identificó serias deficiencias en la obra de movilidad urbana de Valle La Esperanza I y II Etapa, valorizada en más de S/ 4.7 millones y ejecutada por la Constructora San Jorge. El órgano de control señaló que la supervisión aprobó dos valorizaciones sin los ensayos que confirmen el espesor real del pavimento de concreto hidráulico, un parámetro clave para asegurar resistencia y duración. Según la inspección, el espesor sería menor al previsto, lo que podría generar deterioro prematuro en veredas y zonas de tránsito.
Deficiencias en la ejecución y supervisión insuficiente
El equipo de control halló paños de losa del dren pluvial con espesores por debajo de los 25 centímetros establecidos en los planos. Se encontraron tramos entre 22 y 24 centímetros. También se advirtieron partidas ejecutadas sin respetar el expediente técnico ni el adicional aprobado, lo que evidencia un control insuficiente durante la construcción.
Fallas en rampas, accesibilidad y cajas de desagüe
Se detectó la presencia de tecnopor deteriorado en las juntas de nivelación de las cajas de desagüe. Asimismo, varias rampas carecían de baldosas podotáctiles, barandas metálicas o no cumplían los parámetros de diseño. La inspección también verificó la falta de rampas en cruces clave, como en la Av. María Auxiliadora con pasaje Los Incas y en el cruce del jirón La Paz con calle El Triunfo.
Respuesta de la Municipalidad de Castilla
La comuna indicó que pedirá al OCI precisar qué ensayos se requieren para verificar el espesor de las losas, señalando que los métodos usuales —como ultrasonido o diamantinas— no están considerados dentro de los gastos generales del proyecto.
